Keuken, badkamer, elektriciteit of isolatie: in welke volgorde renoveer je een woning?

Het is een vraag die iedereen stelt als een renovatie concreet wordt: Waar begin ik? Eerst de keuken omdat je er elke dag mee leeft? Eerst de isolatie omdat dat premies oplevert, of het elektriciteitsnetwerk omdat alles toch open moet? Het goede nieuws: er is een logische volgorde. Het slechte nieuws: wie die volgorde negeert, breekt later afgewerkt werk opnieuw open en betaalt er dubbel voor. In deze blog leggen we u de correcte renovatievolgorde uit, fase per fase, met uitleg waarom elke stap de volgende beschermt.
📅 September 2026 ⏱ 12 min leestijd ✍️ H-Buildings
Waarom de volgorde zo bepalend is
Een renovatie is geen optelsom van losse werken. Elke fase heeft gevolgen voor wat er daarna komt. Wie eerst schildert en dan de vloer legt, riskeert verfsporen op het nieuwe parket. Wie de badkamer afwerkt voor het elektriciteit is gedaan, breekt tegels open voor wanddozen. Wie isoleert voor de technieken zijn ingemeten, dimensioneert zijn verwarmingsinstallatie verkeerd: te groot, te duur, te verbruikend.
De vuistregel is eenvoudig: werk altijd van buiten naar binnen, van ruw naar fijn, van structuur naar detail. Elke stap beschermt de volgende.
💡De duurste fout bij renovaties: het verkeerde moment kiezen voor de afwerking. Nieuwe vloeren, verse muurverf en een geplaatste keuken vóór de technische werken klaar zijn: dat is letterlijk dubbel uitgeven. Lees ook onze blog; hoe voorkom je budgetoverschrijding bij nieuwbouw en renovatie.

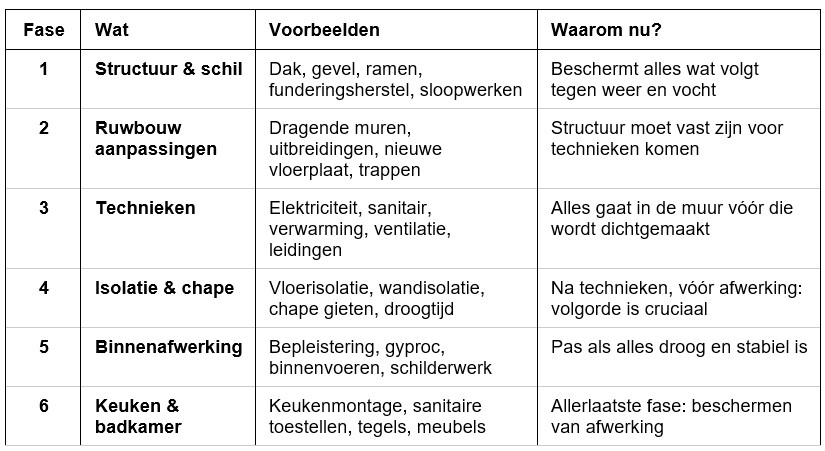

Het overzicht: de 6 fasen in volgorde

Fase 1: Dak, gevel en ramen: eerst de schil dicht
Vooraleer u ook maar één euro investeert in de binnenkant van uw woning, moet de buitenkant waterdicht en stabiel zijn. Een lekkend dak, een vochtdoorlatende gevel of rotte raamkozijnen maken alles wat u daarna doet zinloos. Regen en vocht tasten isolatie aan, beschadigen pleisterwerk en zijn funest voor een nieuwe keuken of badkamer.
✅ Dakwerken: nieuwe dakbedekking, onderdak, dakisolatie, dakgoten en afvoer. Let op: bij woningen gebouwd vóór 2001 is asbestcontrole verplicht vóór de start
✅ Ramen en deuren: vervangen op dit moment: niet later. Nieuwe ramen in een al afgewerkte muur betekent opnieuw breken en schilderen
✅ Gevelwerken: gevelrenovatie, gevelisolatie, voegwerk: ook hiervan geldt: doe het vóór de binnenmuren worden afgewerkt
✅ Funderingsherstel: als er funderingsproblemen zijn (zie onze blog over woning kopen in Gent), moeten die als allereerste worden aangepakt
💡Vergunning nodig? Ramen vervangen en gevelrenovatie zijn in de meeste gevallen vrijgesteld. Een dakuitbouw of dakopbouw vereist wel een omgevingsvergunning. Lees het volledige overzicht in onze blog; wanneer hebt u een omgevingsvergunning nodig?
Fase 2: Ruwbouw aanpassingen: structuur vastzetten
Na de schil komen de structurele ingrepen binnenshuis. Dragende muren verplaatsen, een wand doorbreken voor een open leefruimte, een trap verzetten, een nieuwe vloerplaat storten: dit moet klaar zijn voor de technische leidingen worden aangelegd. Wie dit doet nadat de technieken al lopen, beschadigt leidingen en moet alles herplannen.
✅ Dragende muren verwijderen of verplaatsen: altijd met architect, ook al is er geen vergunning nodig. De stabiliteit van het gebouw is veranderlijk
✅ Nieuwe openingen in muren: voor deuren, doorkijken of grote glaspartijen
✅ Sloopwerken: oude vloeren uitbreken, verouderde installaties verwijderen, asbestsanering afwerken
✅ Uitbreidingen: aanbouw, veranda of bijgebouw: dit is ook fase 2-werk, vóór de technieken van de uitbreiding worden aangelegd
💡Let op droogtijden: nieuw metselwerk en nieuwe betonnen vloerplaten hebben tijd nodig om uit te harden en te drogen. Respecteer dit altijd: te snel verdergaan leidt tot scheuren en vochtproblemen later.
Fase 3: Elektriciteit, sanitair en verwarming: alles in de muur
Dit is de meest onderschatte fase. Alle technische leidingen: elektrische bedrading, waterleidingen, verwarmingsbuizen, ventilatiekanalen: gaan nu de muren en de vloer in, vóór die worden gesloten. Eens de muren dicht zijn, kost elke vergeten leiding een breekwerkingreep.
✅ Elektriciteit: volledig nieuw circuit volgens AREI, met voldoende groepen, aarding en differentieelbeveiliging. Niet-conforme elektrische installaties zijn een van de meest voorkomende problemen bij oudere woningen
✅ Sanitaire leidingen: aanvoer warm en koud water, afvoerleidingen: de ruwinstallatie, zonder toestellen
✅ Verwarmingsleidingen: buizen voor radiatoren of vloerverwarming. Vloerverwarming gaat in de chape van fase 4: plan dit samen
✅ Ventilatie: kanalen voor systeem C of D, roosters, afvoerpunten in badkamer en keuken
✅ Wachtbuizen: leg ook wachtbuizen voor toekomstige installaties die u nu nog niet plaatst. Een lege buis van € 5 bespaart later € 500 aan breekwerk
💡Dimensioneer uw verwarming pas na de isolatie: de grootte van uw ketel of warmtepomp hangt af van het warmteverlies van uw woning. Dat warmteverlies daalt drastisch na isolatie. Wie vóór de isolatie dimensioneert, koopt een te groot toestel: te duur in aankoop en in gebruik.
Fase 4: Isolatie en chape: de thermische laag
Na de technieken en vóór de afwerking komt isolatie. Dit is de volgorde die het meest wordt omgekeerd: met dramatische gevolgen voor het EPC-label en de energiefactuur. Vloerisolatie gaat onder de chape; muurisolatie achter de binnenpleister. Daarna wordt de chape gegoten: en dan begint het wachten.
✅ Vloerisolatie: isolatieplaten op de ruwvloer, dan de vloerverwarmingsleidingen (indien van toepassing), dan de chape
✅ Wandisolatie (binnenuit): isolatieplaten of inblaasisolatie tegen buitenmuren, afgewerkt met gyproc of bepleistering
✅ Dakisolatie (tussen kepers): als dit nog niet in fase 1 gebeurde bij de dakrenovatie: nu is het laatste moment vóór de plafonds worden afgewerkt
✅ Chape gieten: de vloerchape dekt alles af: isolatie, leidingen, verwarmingsbuizen. Na het gieten begint een verplichte droogtijd
💡De gouden regel: droogtijd chape is 6 tot 8 weken. Wie te vroeg een vloer legt op een nog vochtige chape, riskeert kromtrekken, scheuren en loskomende tegels. Dit is niet onderhandelbaar. Plan uw werfplanning hier bewust op.
Fase 5: Binnenafwerking: muren, plafonds en vloeren
De chape is droog, de muren zijn gesloten. Nu begint de zichtbare transformatie. De volgorde binnen deze fase is even belangrijk als de volgorde tussen de fasen: van boven naar beneden, van muur naar vloer.
✅ Bepleistering en gyproc: muren en plafonds gladmaken: altijd vóór de vloer
✅ Binnenvloeren: tegels, parket, laminaat of PVC: na het pleisterwerk, want schuurstof en spatten beschadigen een al gelegde vloer
✅ Binnenschrijnwerk: binnendeuren, trapleuningen, plinten: na de vloer, zodat de plint de vloer netjes afdekt
✅ Schilderwerk: allerlaatste stap van fase 5: na vloeren, vóór de keuken en badkamer. Schilderen rond geplaatste kasten en toestellen is trager en minder net
💡Volgorde binnen fase 5: plafond → muren → vloer → plinten → binnenschrijnwerk → schilderwerk. Wie dit omdraait, schildert twee keer of legt een beschadigde vloer.
Fase 6: Keuken en badkamer: de allerlaatste stap
Dit verrast veel mensen: de keuken en badkamer komen als allerlaatste. Niet als eerste. De reden is simpel: keukens en badkamers zijn duur, kwetsbaar voor beschadigingen en moeilijk rond te werken. Wie ze te vroeg plaatst, riskeert krassen, stoten en spatten van latere werken.
✅ Tegelwerk: wand- en vloertegels in badkamer en keuken: na het schilderwerk, zodat tegels niet hoeven te worden afgeplakt
✅ Sanitaire toestellen: douche, bad, lavabo, toilet: worden pas aangesloten als alle leidingen getest zijn op lekkage
✅ Keukenmontage: kasten, werkblad, toestellen: allerlaatste. De vloer is al gelegd, de muren zijn al geschilderd
✅ Aansluiting toestellen: vaatwasser, kookplaat, dampkap, boiler: altijd door een erkend installateur met conform attest
💡Bescherm uw nieuwe vloer: leg karton of beschermfolie op de binnenvloer zodra die geplaatst is, en houd die bescherming tot de laatste werkdag. Het kost niets en voorkomt dure herstelling.
Wat als u gefaseerd renoveert?
Niet iedereen kan of wil alles in één keer aanpakken. Gefaseerd renoveren is perfect mogelijk: mits u de volgorde bewaakt en fase 1 altijd eerst doet. Een goed voorbereide eerste fase legt de basis voor alles wat volgt, ook als dat jaren later is.
✅ Leg altijd wachtbuizen in fase 1 of 2, ook voor installaties die pas in fase 3 of 4 volgen. Een lege koker in de muur kost € 5; die later inslijpen kost € 500
✅ Kies bij raamvervanging meteen het definitieve raamtype, ook als de gevel pas later wordt geïsoleerd
✅ Doe de elektrische installatie nooit in twee fasen, tenzij u bewust kiest voor twee werf periodes. Twee keer de muren openen kost dubbel
✅ Vraag premies per fase aan: de VerbouwPremie kan per ingreep worden aangevraagd, niet enkel bij totaalrenovatie in één keer

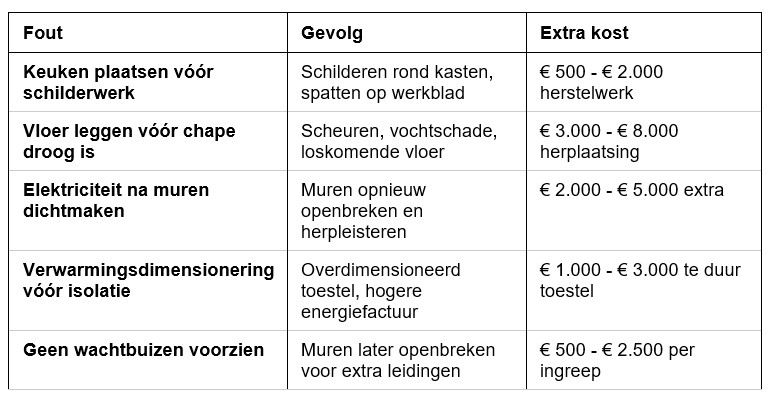

De 5 meest gemaakte volgordefouten

Premies aanvragen: ook hier is timing cruciaal
De renovatievolgorde heeft ook een impact op uw premies. Een aantal praktische regels die mensen vaak te laat ontdekken:
✅ VerbouwPremie: aan te vragen na de werken op basis van uw eindfacturen: niet vooraf. Hou alle facturen bij per fase
✅ 6% btw: wordt door uw aannemer rechtstreeks toegepast op de factuur voor woningen ouder dan 10 jaar: geen aparte aanvraag nodig, maar uw aannemer moet er bewust op letten
✅ Nieuw EPC na de werken: laat na de volledige renovatie een nieuw EPC opmaken. Dat is uw bewijs van de labelsprong en verplicht als u valt onder de renovatieplicht. Meer in onze blog renovatieplicht in Vlaanderen 2026
✅ Premies niet combineren: sommige premies sluiten elkaar uit. Vraag dit na vóór de start van de werken, niet achteraf
📚 Gerelateerde blogs:
Renovatie checklist 2026: alles wat u moet regelen voor u begint
Wat kost een totaalrenovatie in België in 2026?
Mijn VerbouwPremie 2026: heb jij nog recht op premie?
Wanneer hebt u een omgevingsvergunning nodig in Vlaanderen?
Hoe voorkom je budgetoverschrijding bij nieuwbouw en renovatie?
Waarom de goedkoopste aannemer vaak de duurste keuze is
Weet u niet goed hoe u uw renovatie moet aanpakken of in welke volgorde u best plant? Bij H-Buildings bekijken we uw woning, bewaken we de volgorde en coördineren we alle fases: zodat u niets dubbel doet en elke euro rendeert. → Vraag een gratis adviesgesprek aan
